新闻资讯
当前位置 当前位置: 首页 >> 新闻中心 >> 公司新闻

成都武侯区某医药公司仓库货架项目安装完工

发布时间:2026-10-18 16:57:12

2026年5月,四川云仓智能仓储设备有限公司承接的成都武侯区某医药公司仓库货架项目安装完工,医药仓特殊性:全程兼顾GSP 现场管理、洁净保护、成品防护、安全施工,施工区域需做好药品隔离,避免粉尘、磕碰污染库区物料。

一、施工前期准备

1、现场勘测与技术交底 复核仓库地面平整度、柱位、消防点位、通道尺寸、层高;核对图纸、货架排布、托盘规格、荷载参数。与甲方仓库负责人交底:划定施工区域、隔离药品存放区、水电接入、垃圾堆放位置、施工时间窗口(医药仓常需错峰施工)。

2、物料清点与防护 货架构件(立柱、横梁、层板、护脚、安全销、拉杆)到货清点;医药仓构件单独堆放,保护喷塑面,防止划伤;准备防尘布、警示围挡、安全帽、扭矩扳手、水平仪、激光测距仪。

3、安全及 GSP 前置确认 确认施工区与药品储存区物理隔离,做好防尘防护;办理进场手续,明确动火 / 禁止动火要求(医药仓多严禁动火)。

二、基础放线定位

1、根据平面图纸,在地面弹出立柱中心线、货架排距、通道线;

2、复核位置,避开消防栓、烟感、温湿度探头、管线,保证 GSP 要求的主通道、垛间距;

3、标记地脚螺栓点位(如有地脚)。

三、立柱底座 + 立柱安装

1、摆放底座 / 地脚板,按放线点位就位;

2、吊装 / 立装立柱,临时拉杆固定;

3、使用激光水平仪校正立柱垂直度,医药仓货架垂直度要求更高,防止后期变形。

重点:立柱底部加装护脚预埋 / 后装,提前规划防撞保护。

四、横向拉杆、背拉杆组装(框架成型)

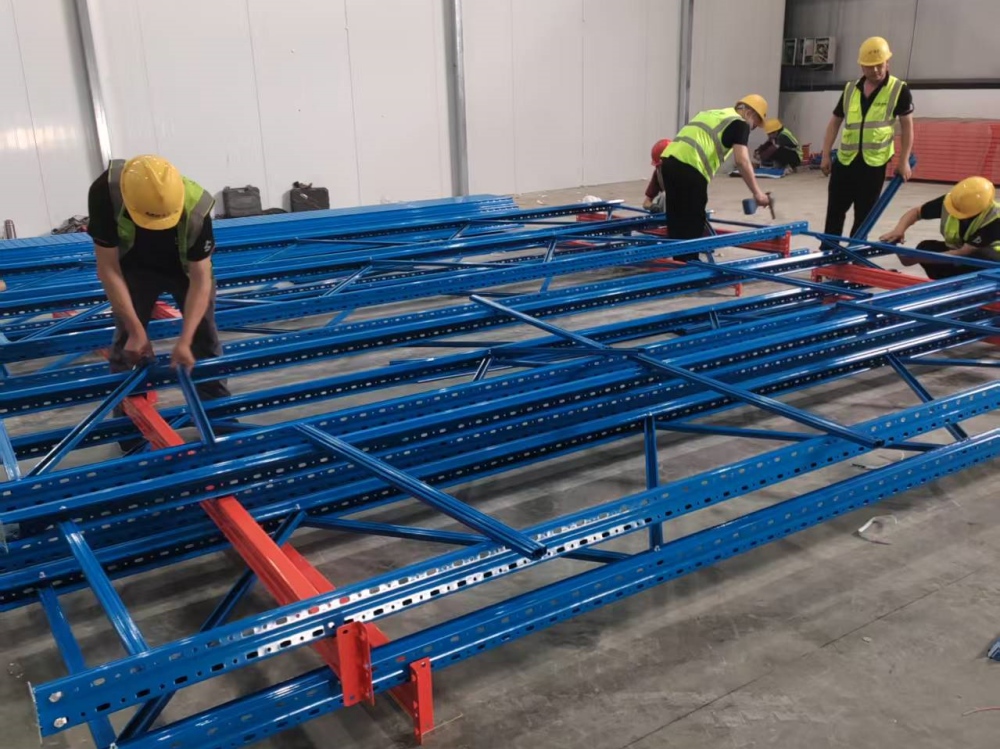

1、安装同一排立柱之间的水平拉杆、交叉背拉,形成稳定框架;

2、螺栓预紧,暂不完全锁死,预留微调空间;

3、整排框架校正垂直度、直线度。

五、横梁安装(承载层)

1、挂装横梁,插入安全销(医药仓安全销必须全部安装到位,不可省略);

2、按设计层高调好每层高度,适配药品托盘;

3、逐根检查横梁卡扣咬合情况,防止脱扣风险。

六、层板 / 搁板、挡件、辅助配件安装

1、铺层板(如有),安装层挡、隔档,防止药品托盘滑落;

2、安装立柱护脚、通道防撞护栏、标识牌支架;

3、医药仓重点:构件安装时尽量减少粉尘,划伤位置及时补喷处理,避免金属碎屑污染库区。

七、整体调平、紧固

1、全库区复核:立柱垂直度、横梁水平度、货架整体直线度;

2、按扭矩要求全部螺栓终拧;

3、检查所有安全销、连接件无遗漏;

4、清理构件毛刺、金属碎屑,库区清扫除尘(医药仓关键步骤)。

八、自检、荷载预核查 + 竣工检测

1、施工班组自检:结构、配件、外观、喷塑面完好度;

2、使用激光测距、水平仪复测,形成现场检测记录,方便甲方 GSP 迎检;

3、检查通道、消防间距是否满足药监核查要求。

九、现场清理、移交验收

1、全部包装废料、金属边角料清运出库;

2、库区除尘,移除施工围挡;

3、甲乙双方现场竣工验收,核对图纸、配件清单,签署竣工单;

4、交付:货架使用注意事项、后期维护、年度检测提醒文档。
